Renoviranje stana retko propada zbog lošeg ukusa. Najčešće propada zbog lošeg redosleda: materijal se kupi pre nego što su instalacije gotove, izvođač se uzme po preporuci bez ugovora, a nešto se otkrije tek kad se skine malter.
Ovaj tekst opisuje redosled koji se u praksi pokazao najpouzdanijim. Nije jedini mogući, ali daje okvir u kome se može razgovarati sa arhitektom i izvođačem.
Pregled postojećeg stanja
Pre nego što se išta nacrta, stan treba pregledati: stanje instalacija, vlažnost zidova, ravnost podova, stolarija, položaj ventilacionih i dimnjačkih kanala i vertikala. Kod starijih zgrada pregled je posebno važan, jer instalacije često ne odgovaraju crtežima koje imate.
Ovo je i trenutak da se odluči koliko se zaista menja. Kozmetičko osvežavanje, zamena instalacija i izmena rasporeda nisu isti posao, ne traju isto i ne podležu istim pravilima.
- Stanje električnih i vodovodnih instalacija
- Vlaga, plesan i oštećenja
- Nosivi zidovi i mogućnost promena
- Stolarija, podovi i ventilacija
Projekat i odluke o prostoru
Kada se stanje zna, pravi se plan: raspored, instalacije, rasveta, nameštaj. Što se više odluka donese na papiru, to ih je manje na gradilištu, gde se menjaju skupo i u žurbi.

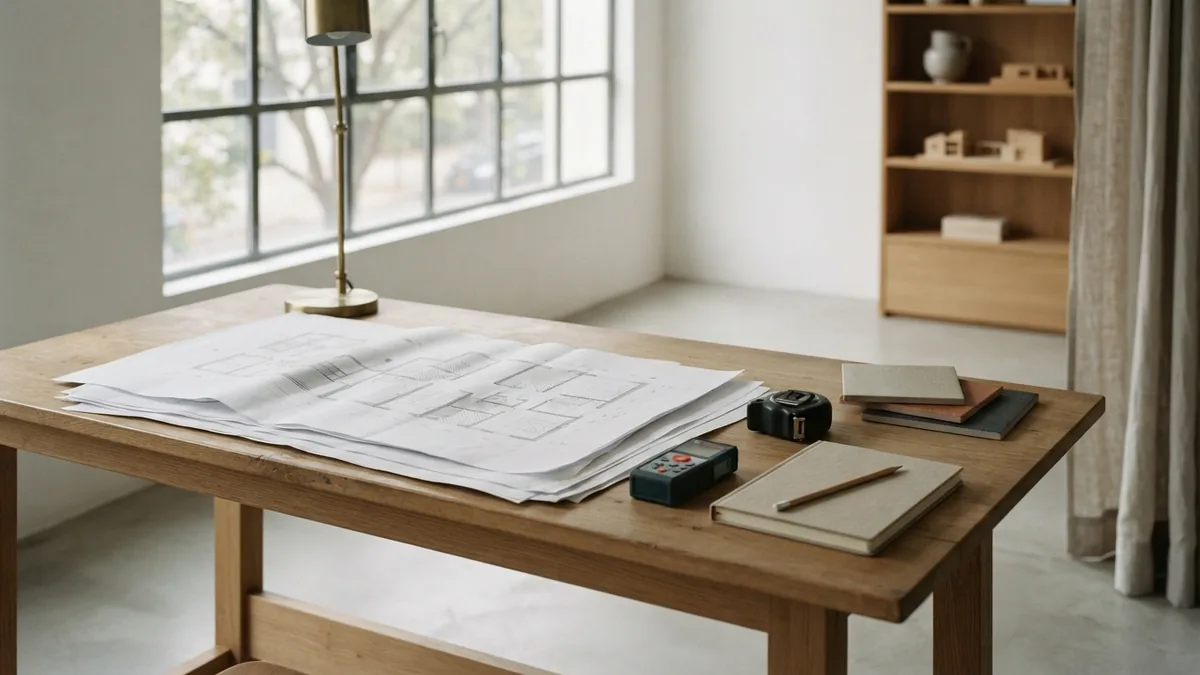

Projekat ne mora da bude obiman, ali mora da bude dovoljan da se na osnovu njega traže ponude. Crteži sa merama, pozicije utičnica i svetiljki, plan podova i plafona, izbor sanitarija i pločica pre početka radova, osnov su tačne ponude.
Nemojte da preskočite izbor sanitarija i kuhinje pre izvođenja. Njihove dimenzije određuju priključke, a priključci određuju zidove.

Dokumenta i saglasnosti
Vrsta potrebnih dokumenata zavisi od vrste radova. Za osvežavanje stana obično nije potrebno ništa posebno, dok promene koje zadiru u konstrukciju, instalacije zgrade ili namenu prostora imaju svoj postupak i traže projekat sa odgovarajućom licencom. Odluka da li je potrebno odobrenje ili prijava radova donosi se pre početka, na osnovu vrste radova.
Radovi koji utiču na zajedničke delove zgrade, vertikale ili fasadu traže saglasnost stanara, a pravila kućnog reda određuju i vreme kada se radi. Obavestiti komšije unapred nije samo učtivost, nego i način da se izbegnu prijave i zastoji.
Ako niste sigurni šta je potrebno, bolje je to proveriti sa arhitektom pre nego što izvođač počne da ruši.
Izbor izvođača i ugovor
Izvođač je jednako važan kao projekat. Tražite reference i obiđite neki njegov završeni stan. Uporedite ponude po stavkama, ne po ukupnom iznosu, jer se razlike najčešće kriju u onome što nije napisano.
Ugovor treba da sadrži obim radova, materijal ko nabavlja, rokove, način plaćanja po fazama, garanciju i šta se dešava ako nešto kasni. Predračun bez specifikacije nije ponuda.
Dobro je da izvođač radi po projektu i da se zna ko rešava nedoumice: izvođač, arhitekta ili vi. Neodređena odgovornost je najčešći izvor sporova.
- Poređenje ponuda po stavkama, ne po zbiru
- Pisani ugovor sa obimom, rokom i garancijom
- Plaćanje vezano za završene faze
- Jasno ko donosi odluke tokom radova
Redosled radova

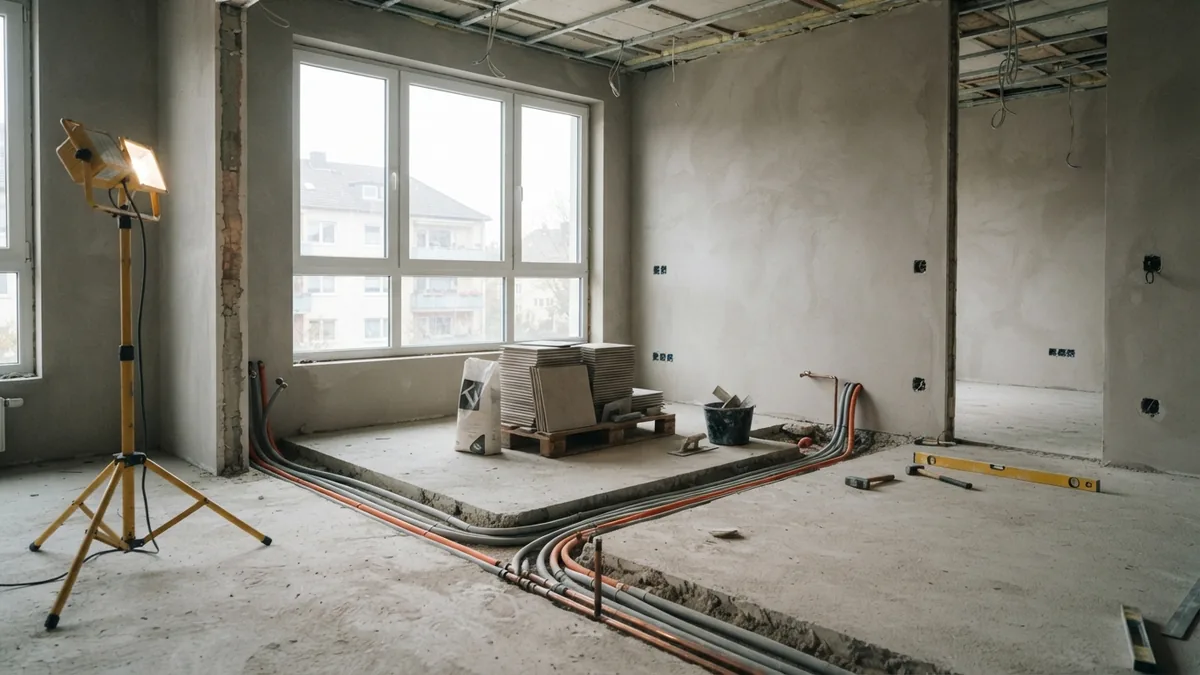

Redosled radova je važan jer svaki sloj štiti ili uništava prethodni. Obično se ide ovako: demontaža i rušenje, nova zidarska rešenja, razvod instalacija, malterisanje i estrih, stolarija, keramika i hidroizolacija, farbanje, podovi i na kraju nameštaj i rasveta.
Greške u redosledu se naplaćuju. Kada se podovi polože pre završetka farbanja, ili kada se kuhinja postavi pre nego što su završene elektro instalacije, popravke koštaju više od same prepravke.
Nepredviđeno uvek postoji, pa je dobro da se uz osnovni okvir planira i rezerva, kao i vreme: rok koji je "tačno taman" prvi put kada nešto zakaže, više nije dostižan.

Kontrola tokom radova i primopredaja
Redovan obilazak gradilišta je deo posla. Nije potrebno da dolazite svaki dan, ali je potrebno da se dogovori sastanak jednom nedeljno na kome se proverava urađeno, rokovi i otvorena pitanja. Odluke se beleže pisano.
Sve ono što se kasnije neće videti, poput hidroizolacije, položaja cevi i kablova, treba fotografisati pre nego što se zatvori. Te fotografije su korisne za svako buduće održavanje.
Primopredaja se radi sa spiskom nedostataka, rokom za otklanjanje i, ako je moguće, delom plaćanja zadržanim do otklanjanja. Garanciju i uputstva za održavanje uzmite pisano.

Najčešće greške
Prva greška je početak radova bez gotove odluke o rasporedu. Druga je izbor materijala po ceni umesto po nameni (obična boja u kupatilu, parket bez zaštite u kuhinji). Treća je ugovor bez specifikacije. Četvrta je život u stanu tokom radova koji traju duže nego što je planirano.
Peta, i najčešća, je nerealan rok. Svaki posao ima prirodne pauze: sušenje maltera, estriha, lepka, boje. Kada se one preskoče, prvi problemi se pojave posle useljenja.

Kontrolna lista pre prvog udarca čekića
Pre nego što izvođač dođe sa alatom, dobro je zaokružiti nekoliko stvari koje se kasnije teško nadoknađuju. Prva je pisani ugovor sa obimom radova, rokovima i načinom plaćanja. Druga je odluka o materijalima i opremi koji imaju dug rok isporuke, kao što su stolarija, keramika, sanitarije i kuhinja. Kada se oni naruče kasno, radovi staju i čekaju.
Treća stvar je organizacija zgrade: obavestite komšije i upravnika, dogovorite vreme izvođenja bučnih radova, zaštitite zajedničke prostore i obezbedite mesto za odlaganje šuta. Četvrta je pristup: ko ima ključ, kada se radi i ko je kontakt osoba za pitanja.
Na kraju, razmislite gde ćete živeti dok traju radovi i koliko vam je zapravo stalo da se u stanu boravi. Kod većih zahvata privremeni smeštaj nije luksuz, nego način da se radovi završe brže i bez nervoze.
- Potpisan ugovor sa obimom, rokom i garancijom
- Naručena stolarija, keramika, sanitarije i kuhinja
- Obaveštenje upravniku i komšijama, zaštita zajedničkih prostora
- Dogovoren pristup i kontakt osoba na gradilištu
- Plan za boravak tokom radova
Koliko traje rekonstrukcija stana?
Zavisi od obima. Osvežavanje traje nedeljama, a potpuna rekonstrukcija sa promenom instalacija i rasporeda mesecima, uz pauze za sušenje. Realan rok daje izvođač, ali ga treba proveriti u odnosu na redosled radova.
Da li mi je potrebna dozvola za rekonstrukciju stana?
Zavisi od vrste radova. Za osvežavanje obično nije, dok promene konstrukcije, instalacija zgrade ili namene imaju svoj postupak. Ne dogovarajte radove dok to ne proverite sa arhitektom.
Mogu li da živim u stanu tokom radova?
Kod većih radova ne preporučujemo, zbog prašine, buke i nedostatka osnovnih uslova. Kod manjih zahvata, na primer samo kupatila, moguće je uz dobru organizaciju.
Kolika rezerva se planira za nepredviđene radove?
Uobičajena praksa je da se predvidi rezerva, jer se u starijim stanovima često otkriju problemi iza zidova i podova. Visina rezerve zavisi od starosti i stanja stana i određuje se posle pregleda.
Plan koji prati redosled radova
Rekonstrukcija ide dobro kada se odluke donose na papiru, redosled se poštuje, a ugovor jasno kaže ko šta radi. Sve ostalo je izvođenje.
Ako planirate adaptaciju, pošaljite nam fotografije stana i spisak želja. U NOVARCH-u procenimo obim, predložimo redosled i pripremimo dokumentaciju za izvođača.
